本庁舎安全対策事業等の進捗状況について(令和8年5月末現在)
本庁舎安全対策工事の進捗状況
日立市庁舎安全対策計画に基づいて、令和7年3月から進めている本庁舎安全対策工事の進捗状況をお知らせします。
地下進入路上屋整備工事

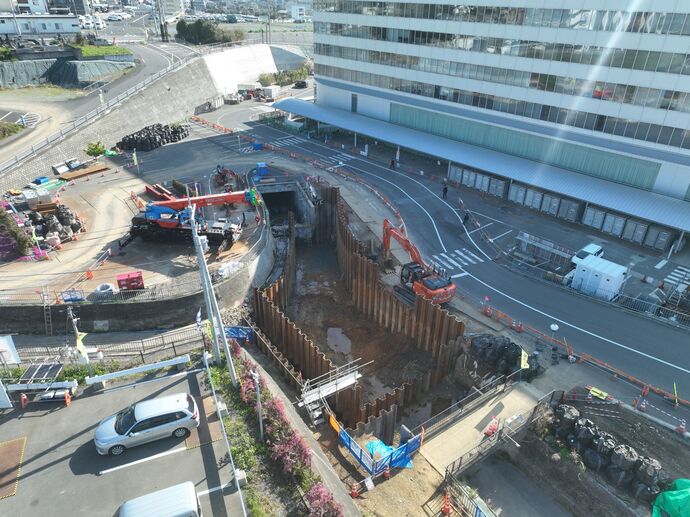

庁舎南側の地下進入路に整備する上屋については、既存コンクリートの一部を解体し、現在、基礎工事を行っています。
地下階の対策工事

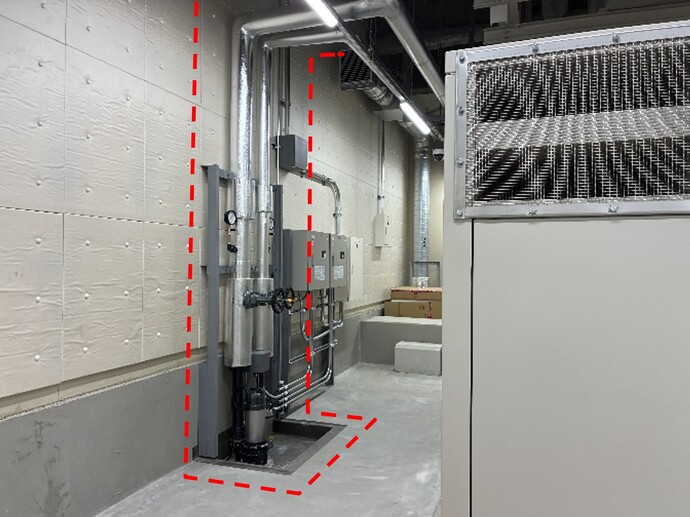

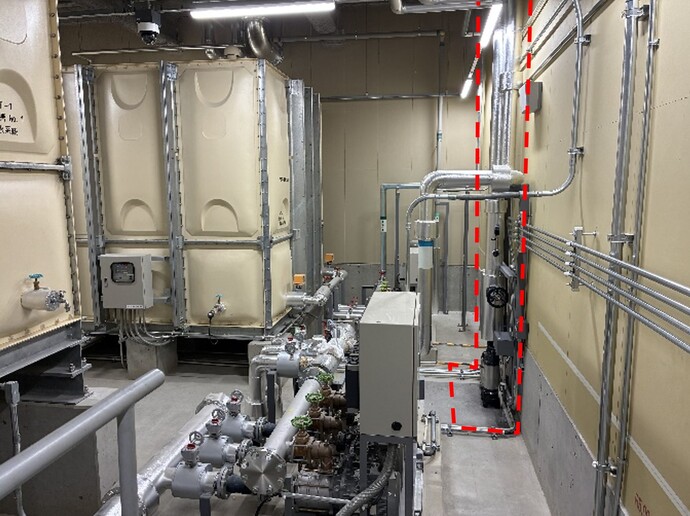

非常用発電機室、給水設備室への緊急排水ポンプ新設工事については、令和8年4月に完了し適切に起動することを確認しました。
本庁舎災害復旧工事の進捗状況
令和5年台風第13号に伴う線状降水帯による豪雨で浸水被害を受けた本庁舎の免震オイルダンパー及び非常用発電機の復旧工事の進捗状況についてお知らせします。
非常用発電機復旧工事
浸水により被災した非常用発電機は、地下1階機械室内の元の位置に復旧しました。その後、令和8年4月29日に動作試験を行い、適正に起動することを確認しました。

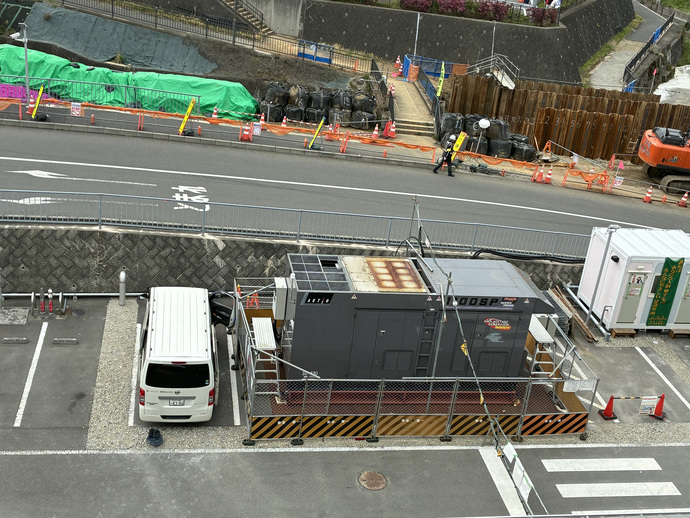

これに伴い、庁舎西側に設置していた仮設高圧発電機を令和8年5月末から撤去する予定です。
河川改修工事の進捗状況
庁舎安全対策計画に基づいて、令和7年9月から進めている数沢川改修(その1)工事(数沢川と平沢川の合流部改修)の進捗状況をお知らせします。
数沢川改修工事
令和8年3月に鋼矢板圧入による仮設土留めを行い、4月に河床の掘削工事が完了しました。

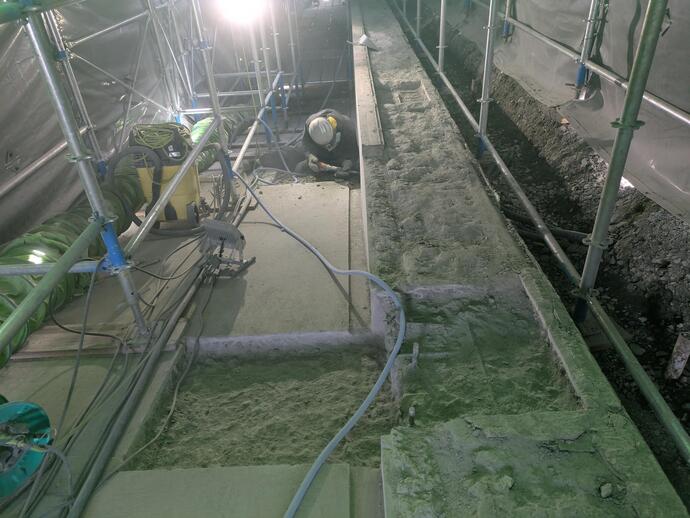

現在は、現場打ちコンクリート護岸工事を進めており、6月末に完成する予定です。その後、平沢川の改修工事に着手し令和9年1月末に完成する予定です。
浸水対策訓練の実施
庁舎安全対策計画に基づいて、令和7年度から策定を進めている庁舎業務継続計画(浸水対策編)の取り組み状況についてお知らせします。
浸水対策訓練の実施

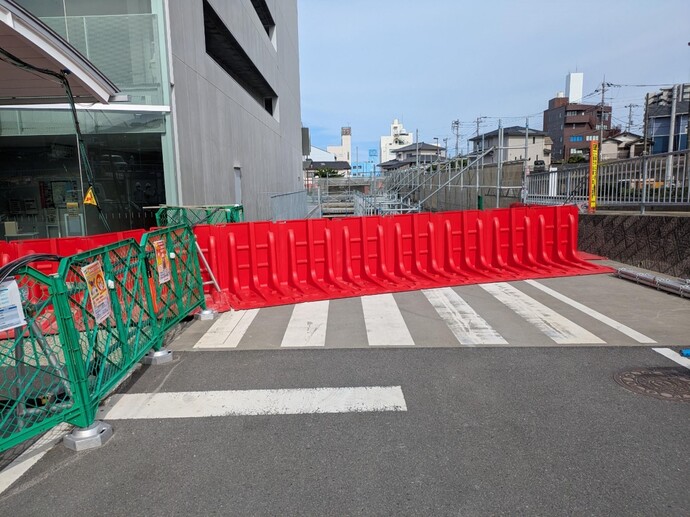

令和8年6月以降の出水期に向けて、庁内関係課及び施工業者合同で、工事中における河川からの溢水を想定した浸水対策訓練を実施しました。
◆実施日時 令和8年5月26日(火曜)午後3時から
◆内容

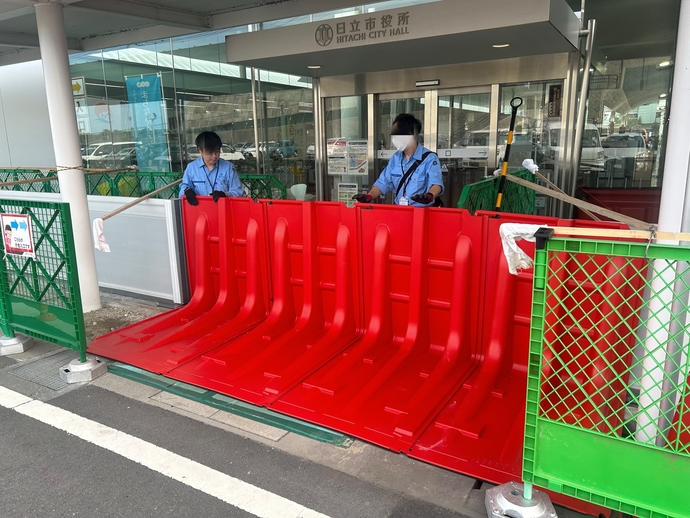

・河川からの溢水に対して、庁舎内への浸水を防ぐために簡易型止水板の設置訓練を行うとともに、施工業者との連携業務について確認する。
・庁舎内が浸水した場合を想定し、上階への垂直避難の手順等について確認を行う。
このページについて、ご意見をお聞かせください。
このページに関するお問い合わせ
総務部 総務課
所在地:〒317-8601 茨城県日立市助川町1-1-1 本庁舎4階
代表電話番号:0294-22-3111(内線:335、336)
IP電話番号 :050-5528-5034
ファクス番号:0294-21-1663
総務部総務課へのお問い合わせは専用フォームをご利用ください。
